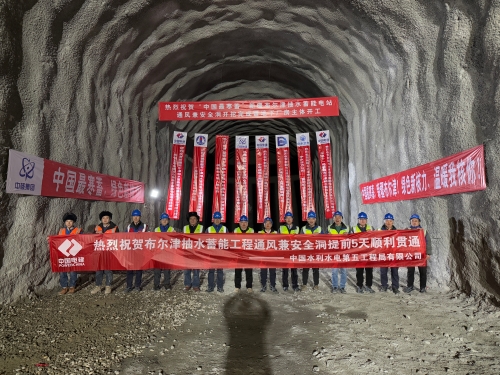

12月10日,新疆布爾津抽水蓄能電站通風兼安全洞順利貫通,提前5天完成業主“12·15”MKJ節點考核目標,為后續地下廠房施工奠定了堅實的基礎。
通風兼安全洞洞口底板高程800.00米,末端底板高程787.60米,長1219.00米,城門洞型,凈斷面尺寸為7.5米×7.5米(寬×高),平均縱坡為1.02%。
建設過程中,項目存在地質條件較為復雜、施工任務重、強度高、無預留彈性工期,進入冬季后,當?shù)貥O端天氣可達到零下42攝氏度,若遇突發暴風雪天氣,還將造成交通、施工、生活困難,有效施工期僅有6個月且施工強度高等難題。為確保建設目標順利實現,項目部統籌規劃、科學組織,提前做好技術、安全及質量交底,確保施工安全及質量符合要求;多次召開專題會研究施工薄弱點,改進和優化施工方案,同時精心組織協調,合理安排資源投入;嚴格落實24小時領導帶班值守工作,及時有效解決制約工程進度的各項難題;積極與業主方及大河監理溝通,加強項目全方位全過程管控,建立安全、質量問題絕對優先處置機制,集中精力克服了各項施工難點,超前完成了施工目標。
此次通風兼安全洞的提前完工,標志著新疆布爾津抽水蓄能電站工程施工進入到又一關鍵階段,彰顯了五局建設者建設布爾津抽水蓄能電站的毅力和決心。
